Artykuł sponsorowany

Jak przygotować budowę pod montaż prefabrykowanych wiązarów i uniknąć opóźnień

Jak przygotować budowę pod montaż prefabrykowanych wiązarów i uniknąć opóźnień

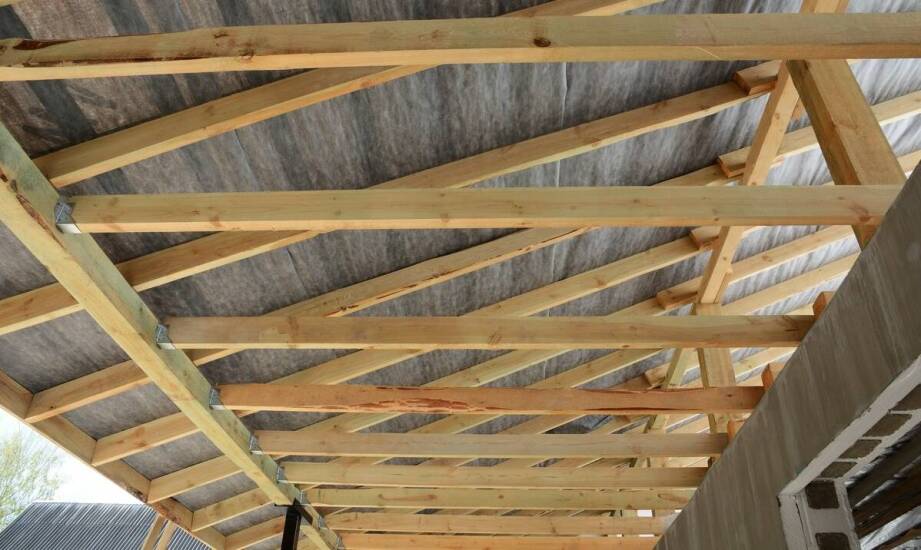

Ciężarówka z drewnianą konstrukcją dachu wjeżdża na plac budowy. Gotowe elementy, precyzyjnie połączone płytkami kolczastymi, pozwalają na zamknięcie etapu więźby nawet w jeden lub dwa dni. Konstrukcje tego typu, przygotowywane w specjalistycznych zakładach, całkowicie ograniczają żmudne docinanie surowca na wysokości. Ekipa czeka na stanowiskach, a na miejsce dociera zadysponowany dźwig. Wystarczy jednak nierówny wieniec, zalegające błoto na drodze dojazdowej albo brak odpowiedniego placu manewrowego, aby cały harmonogram prac uległ przesunięciu. Przestoje maszyn i ludzi generują dodatkowe koszty dla inwestora. Prawidłowe przygotowanie frontu robót decyduje o sprawnym rozładunku naczepy i natychmiastowym przystąpieniu do łączenia elementów.

Jak zweryfikować projekt i wieńce przed dostawą?

Rozpoczęcie prac montażowych wymaga bezwzględnej zgodności stanu faktycznego z dokumentacją techniczną. Projekt dachu oparty na normie PN-EN 1995-1-1 precyzyjnie określa rozstaw elementów nośnych oraz dokładne punkty ich oparcia na budynku. Podstawą dla stabilności całego układu są wieńce monolityczne. Przejmują one obciążenia z konstrukcji i przekazują je na ściany nośne. Wymiary wieńców nie mogą odbiegać od założeń projektowych o więcej niż 5 do 10 milimetrów. Weryfikacji podlega ich długość, wysokość, a także rozstaw osadzonych wcześniej śrub kotwiących.

Niezwykle istotne jest sprawdzenie przekątnych całego budynku. Jeśli przekątne różnią się od siebie o kilka centymetrów, bryła dachu traci swoją idealną symetrię, a prefabrykaty nie pasują do przygotowanych murłat. Wszelkie odchyłki należy zniwelować przed przyjazdem transportu. Najczęściej wykonuje się to poprzez odpowiednie podbicie lub mechaniczne zeszlifowanie elementów podporowych. Próby korygowania błędów geometrycznych dopiero w momencie oczekiwania ciężarówki przed bramą oznaczają stanowcze wstrzymanie prac. Geodezyjna inwentaryzacja podpór przed terminem montażu stanowi najlepsze zabezpieczenie przed wielogodzinnymi przestojami.

Logistyka i organizacja przestrzeni na budowie

Warunki atmosferyczne silnie determinują możliwość użycia ciężkiego sprzętu. Silny wiatr przekraczający prędkość 10 metrów na sekundę wyklucza bezpieczne podnoszenie wielkogabarytowych elementów. Pojedynczy prefabrykat stawia opór powietrzu niczym ogromny żagiel. Przy mocnych podmuchach operator maszyny traci kontrolę nad ładunkiem, co stwarza bezpośrednie zagrożenie dla monterów. Równie problematyczne są intensywne opady, które rozmiękczają grunt wokół inwestycji. Dźwig wymaga stabilnego i mocno utwardzonego podłoża pod stalowe podpory robocze. Droga dojazdowa musi z kolei mieć od 10 do 15 metrów wolnej przestrzeni manewrowej.

Brak odpowiedniej koordynacji logistycznej często skutkuje problemami ze składowaniem materiału na posesji. Jeśli montaż nie odbywa się bezpośrednio z naczepy, dostarczone elementy muszą poczekać na wyznaczonym placu. Drewno należy układać na płaskiej powierzchni, stosując przekładki dystansowe co 1,5 do 2 metrów. Nieprawidłowe przechowywanie elementów na wyboistym terenie grozi wygięciem blaszek kolczastych łączących drewno, co osłabia nośność dachu. Całość pakietu wymaga starannego zabezpieczenia grubą folią przed bezpośrednim działaniem słońca i wilgocią.

Przebieg montażu i końcowa kontrola konstrukcji

Harmonogram robót nabiera ostatecznego tempa w momencie wjazdu transportu z materiałem. Dla ekip montujących wiązary prefabrykowane poznań i pobliskie gminy stanowią rynek z bardzo wysokim naciskiem na punktualność dostawców. Gnieźnieńska firma M.A.M. Drewno wysyła zaimpregnowane elementy na obiekt dopiero po pełnym zakończeniu mokrych procesów murarskich. Idealne zgranie terminu przywozu ładunku z pełną gotowością podłoża pozwala uniknąć konieczności ryzykownego magazynowania konstrukcji pod gołym niebem.

Rozładunek i układanie elementów na murach przeprowadza się za pomocą certyfikowanych taśm zawiesiowych. Zastosowanie miękkich pasów transportowych chroni stalowe łączniki przed wygięciami. Procedura przewiduje najpierw ustawienie oraz precyzyjne wypionowanie dwóch skrajnych profili nośnych. Stanowią one stabilną bazę dachu, która zostaje trwale usztywniona poprzecznymi stężeniami wiatrowymi. Odpowiednie spięcie poszczególnych profili gwarantuje sztywność szkieletu na kolejnych etapach prac. Operator dźwigu podaje następne sekcje, a monterzy błyskawicznie mocują je przy użyciu systemowych okuć.

Etap prac zamyka weryfikacja geometryczna złożonego na budynku szkieletu dachowego. Kontrola obejmuje pomiar kątów połaci oraz poziomów oparcia krokwi. Dla standardowych dachów dwuspadowych kąt w newralgicznych węzłach musi wynosić równe 90 stopni. Dopuszczalna odchyłka rozstawu sąsiadujących elementów nie może z kolei przekraczać 5 milimetrów. Zastosowanie maszynowo dociętego surowca i mocnych fabrycznych łączeń niemal całkowicie eliminuje powszechne pomyłki cieśli. Sukces inwestycji zależy ostatecznie od doskonałej synergii między dokładnością producenta i sprawnością ekipy realizującej montaż.
